Metóda kritickej cesty (CPM) v projektovom riadení

Vývoj softvéru, poskytovanie služieb koncovým užívateľom alebo pôsobenie v sektore B2B - firmy v akomkoľvek odvetví dosiahnu fázu rastu, kedy počet úloh presahuje to, čo je realisticky zvládnuteľné. To je známka pokroku v podnikaní. Aby sme čelili tejto výzve, preskúmame CPM, Kritickú cestu, z klasických metodológií. Je to algoritmus akcií a fáz navrhnutý na riešenie organizačných problémov pre riaditeľov, ktorí riadia mnoho úloh.

Brilantné riešenia sú vytvorené na riešenie špecifických problémov. V roku 1957, keď sa americká spoločnosť DuPont potýkala s problémami s rekonštrukciou a spustením chemických závodov, termín „CPM“ neexistoval. Manažéri spoločnosti mali jednoduchú úlohu: prejsť na nový výrobný štandard čo najmenej bolestne. Vyriešili to s dostupnými ľudskými, finančnými a časovými zdrojmi, čím položili základy Kritickej cesty (CPM).

Poznámka: CPM a CRM sú rôzne koncepty. Kritická cesta (CPM) je mechanizmus na vybudovanie najkratšieho (najefektívnejšieho) postupu na dosiahnutie výsledku, zatiaľ čo CRM (riadenie vzťahov so zákazníkmi) je softvérová aplikácia na automatizáciu zákazníckych vzťahov.

V priebehu času sa CPM vyvinula zo súboru teoretických princípov na plne funkčnú praktickú metodológiu. Stojí za to ju aplikovať, aby manažéri a riaditelia mohli kontrolovať termíny, analyzovať a riadiť projekty.

Čo je CPM?

Critical Path Method (CPM) je technika plánovania projektov, ktorá identifikuje najdlhšiu cestu závislých úloh v projekte. Určením tejto kritickej cesty môžu manažéri projektov určiť, ktoré úlohy musia byť dokončené včas, aby sa celý projekt dodržal harmonogramu.

CPM zahŕňa mapovanie úloh v projekte a identifikáciu tých, ktoré závisia od iných. Každej úlohe sa priradí odhadovaný čas trvania, aby sa pochopilo, ako dlho potrvá dokončenie. Najdlhšia postupnosť závislých úloh sa identifikuje a táto postupnosť je "kritická cesta", ktorá určuje celkový časový plán projektu.

Centrálnym prvkom CPM je vytvorenie grafu závislostí úloh, ktorý nazývame sieťovým diagramom. Tento diagram zobrazuje všetky úlohy v projekte a ich vzájomné vzťahy. Úlohy sú reprezentované ako uzly (body), zatiaľ čo vzájomné závislosti medzi nimi sú znázornené šípkami. Tie naznačujú, že jedna úloha musí byť dokončená pred začatím ďalšej.

Pri vytváraní CPM sa každej úlohe priraďuje časový odhad trvania, čo umožňuje určiť celkový časový rámec projektu. CPM potom analyzuje túto sieť, aby identifikoval kritickú cestu. Kritická cesta je postupnosť úloh, ktoré majú najdlhší časový rámec.

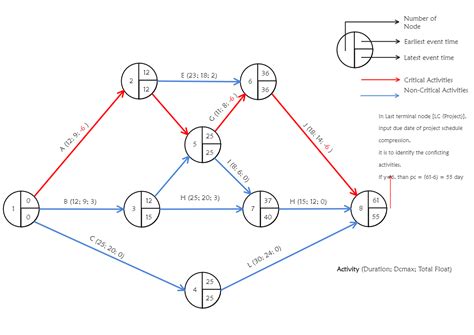

Sieťový diagram CPM s uzlami a šípkami

Čo je Kritická cesta v riadení projektového času?

Kritická cesta v riadení projektového času (CPM) je systém riadenia procesov krok za krokom pre jednotlivé projekty aj celé podniky. Definovaním všetkých akcií na kritickej ceste možno adekvátne odhadnúť budúce náklady a projektové časové osy možno predpovedať.

Určením kritickej cesty môžu manažéri projektov lepšie riadiť termíny a zabrániť oneskoreniam. CPM pomáha identifikovať, ktoré úlohy vyžadujú najviac zdrojov a pozornosti na udržanie projektu na správnej ceste. Porozumenie kritickej ceste umožňuje tímom zamerať sa na zabránenie oneskoreniam kľúčových úloh.

CPM poskytuje projektovým manažérom nástroj na plánovanie a riadenie zdrojov, alokáciu pracovnej sily a sledovanie pokroku projektu. Ďalej v rámci Critical Path Method (CPM) je dôležité poznamenať, že táto metóda umožňuje projektovým manažérom získať hlbší prehľad do projektu a jeho komplexity. To znamená, že nielenže sa dá identifikovať kritická cesta, ale aj nekritické úlohy a ich možné oneskorenia.

Medzi výhody CPM patrí aj schopnosť identifikovať, ktoré úlohy sú vzájomne nezávislé a môžu prebiehať súčasne. Týmto spôsobom môžete efektívne využiť dostupné zdroje a urýchliť projektový časový rámec.

Príklad použitia CPM

Regionálny manažér Dwight potrebuje vyhrať verejnú zákazku na catering pre medzinárodnú IT konferenciu. Vzhľadom na to, že čas je jedným z najcennejších zdrojov, rozdelí zostávajúci čas pred termínom zákazky (21 dní) na päť segmentov, z ktorých každý je pridelený konkrétnej úlohe. Čím väčšia úloha, tým viac času je na ňu vyhradené.

Dwight rozdeľuje prípravu projektu na päť úloh:

  • Podrobná štúdia podmienok výberového konania - 2 dni
  • Identifikácia zdrojov potrebných na splnenie podmienok - 1 deň
  • Porovnanie cateringových zdrojov s požiadavkami výberového konania - 3 dni
  • Dokončiť položky kontrolného zoznamu výberového konania - 13 dní
  • Odoslať prihlášku do výberového konania - 2 dni

Každá úloha je ďalej rozdelená na menšie úlohy, z ktorých každá má pridelenú prioritu. Menej dôležité úlohy nemusia byť vôbec dokončené, čo je prijateľné.

Dwight vypočíta potrebný čas, informuje Michaela a prideli úlohy medzi kolegov, aby skrátil termíny. Výsledkom je, že cateringová služba vyhráva zákazku a Dwight dostáva značný platový bonus. Žiadne viac posledné minútové odoslanie alebo nočné smeny!

Čo je Kritická cesta v analýze riadenia projektov?

Ak je Kritická cesta riadiaci a plánovací systém, kritická cesta je najdlhší reťazec úloh v tomto systéme. Všetky úlohy na tejto ceste sú kriticky dôležité a nemôžu byť odložené, zdržané alebo zabudnuté bez toho, aby to ohrozilo projekt.

V roku 1997, keď bol Steve Jobs znovu pozvaný do Apple, sa spoločnosť potýkala. Legendárna firma skákala z jednej príležitosti na druhú, oznamovala, vydávala a súčasne zmrazovala desiatky nových produktov. Každé oddelenie riadenia časových os produktov vykonávalo samostatne. Niet divu, že termíny pre úpravy produktov boli neustále zmeškané.

Jobs mohol použiť vlastnú metódu na grafické zobrazenie kritickej cesty. Pozrime sa na to takto:

Názov úkolu Kód úkolu Dni Vstup Výstup
Zrušiť predstavenstvo A 4 - B
Úvod nových členov predstavenstva B 12 A C
Odvolanie Gila Amelia ako CEO C 2 B D
Zvolenie Steva Jobse CEO D 1 C E
Napísať nový slogan pre Apple E 5 D F
Objednať novú reklamnú kampaň od TBWA\Chiat\Day F 5 E G
Diagnóza ziskovosti stávajúcich projektov G 18 D, H, I, J K
Ukončiť stratové projekty: Newton, Cyberdog, Opendo H 13 G O
Odmietnuť obnoviť softvérové licencie I 6 G K
Analyzovať trh s PC J 19 G K
Definovať koncepty budúcich produktov K 4 H, I, J L, P
Pracovať na pomenovaní nových zariadení L 4 K M, N
Vytvoriť tím pre Power Macintosh G3 a Powerbook G3 M 3 L O
Vytvoriť tím pre iMac a iBook N 3 L O
Vytvoriť koncept prezentácie O 9 M, N P
Vybrať miesto a technické vybavenie P 8 O Q
Napísať tlačové správy pre predné médiá Q 2 P -

Potom bol vytvorený schéma pripomínajúce myšlienkovú mapu a odoslaný kľúčovým zamestnancom. Jobs zabezpečil časovú os projektu pre „Vzkriesenie Apple.“ Najlepším dôkazom bol úspech iMac G3 a otvorenie prvých Apple Store.

Easily Identify the Critical Path in a Gantt Chart

Výpočet Kritickej cesty v riadení projektov

Na vytvorenie diagramu postupujte podľa tohto kontrolného zoznamu:

  1. Identifikujte úlohy.
  2. Zoraďte úlohy pomocou tabuľky.
  3. Vizualizujte pomocou diagramu podobného tomuto.
  4. Odhadnite čas pre každú úlohu.
  5. Pravidelne aktualizujte diagram podľa potreby.

Poznámka: Najdlhší reťazec úloh je kritická cesta!

Výhody a nevýhody CPM

Použitie CPM bez rozmýšľania nepomôže dosiahnuť ciele. Rovnako ako mnohé metódy, je to mocný nástroj pre ciele spoločnosti.

Výhody:

  • Identifikuje kľúčové úlohy a ich vplyv.
  • Optimalizuje riadenie času.
  • Umožňuje rýchlu reakciu na zmeny.
  • Porovnáva plánované vs. skutočné výsledky.
  • Ukazuje jasné závislosti.
  • Zameriava sa na kritické úlohy a výsledky.

Nevýhody:

  • Zvyšuje čas potrebný na vytvorenie produktu kvôli časovým rezervám.
  • Úlohy často zaberajú všetok pridelený čas (Parkinsonov zákon).
  • Dokončenie jednej úlohy skoro nezaručuje, že projekt bude dokončený skoro.
  • Obtiažne použitie pre kreatívne úlohy s mnohými premennými.
  • Ťažko aplikovateľné vo vysoko rizikových projektoch.

Princípy CPM

  • Vizualizácia: Efektívna s diagramami, grafmi, infografikami a schémami. Nástroje ako Worksection to uľahčujú.
  • Časový: Čas určuje termíny úloh a projektov a závislosti.
  • Predvídateľnosť: Pomáha predpovedať potrebný čas.
  • Priorita: Určuje dôležitosť úlohy.

Kroky na riadenie časových os projektov

  1. Špecifikujte úlohy.
  2. Určite závislosti.
  3. Vizualizujte.
  4. Predpovedzte časy dokončenia.
  5. Identifikujte kritické cesty.
  6. Pravidelne aktualizujte schéma.

CPM sa vyvinula do komplexného systému plánovania a riadenia. Rozdelením úloh umožňuje presné predpovedanie času. Critical Path Method (CPM) je významným nástrojom v oblasti projektového riadenia, ktorý sa používa na plánovanie a riadenie komplexných projektov. CPM je matematická metóda, ktorá umožňuje projektovým manažérom a tímom identifikovať kľúčové úlohy.

Výzvy Kritickej Cesty: Mapovanie všetkých úloh a závislostí v projekte môže byť časovo náročné, najmä pre veľké projekty. CPM je menej flexibilný pre projekty, kde sa úlohy a termíny často menia. Avšak, je potrebné si uvedomiť, že CPM nie je bez svojich obmedzení. Napríklad predpokladá, že časové odhady sú presné, a neberie do úvahy možné fluktuácie alebo riziká.

Použitie CPM v Praxi: V praxi sa CPM využíva v mnohých odvetviach, od stavebníctva a inžinierstva po informačné technológie a vývoj softvéru.

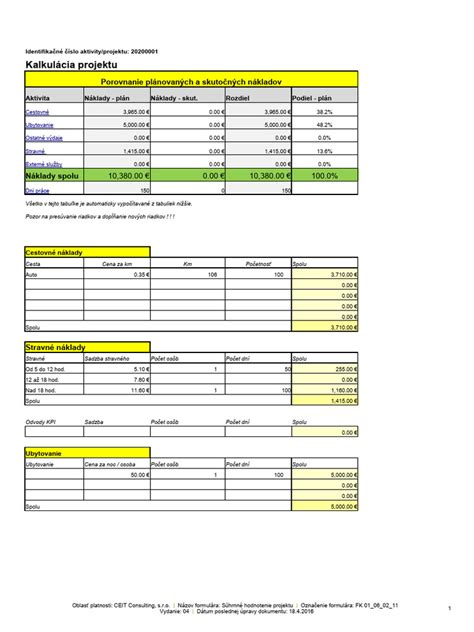

Porovnanie plánovaných a skutočných výsledkov projektu
